Chcela som energeticky sebestačný dom, ktorý je v najväčšej možnej miere ekologický, ale zároveň ekonomicky výhodný. Predstavou bola novodobá stavba s tradičným výzorom, ale nejakým "wow efekt"-om. Nadchla ma myšlienka slobody a priestoru. Pozrite si koncept, ako som postupovala s návrhom nášho bývania.

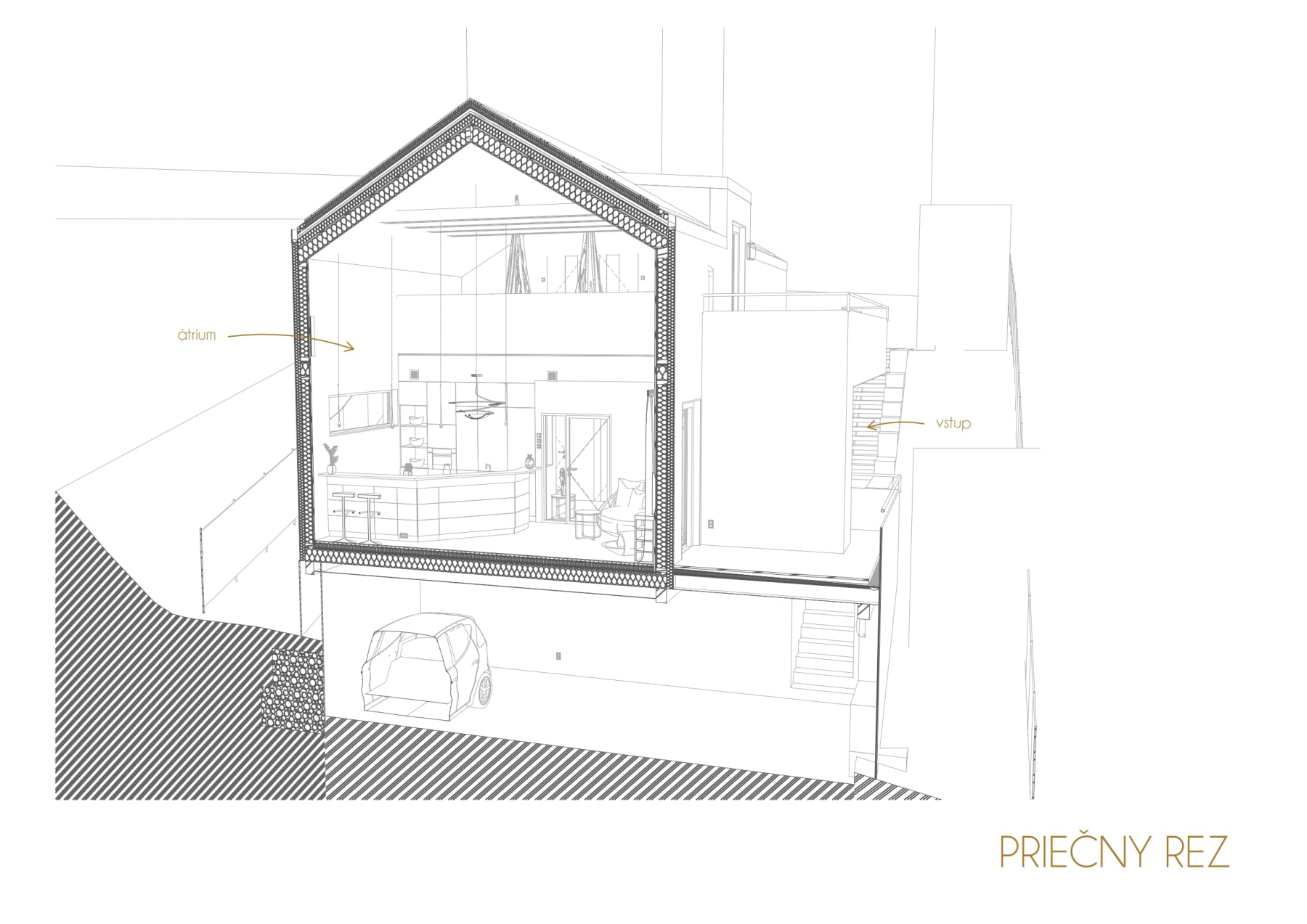

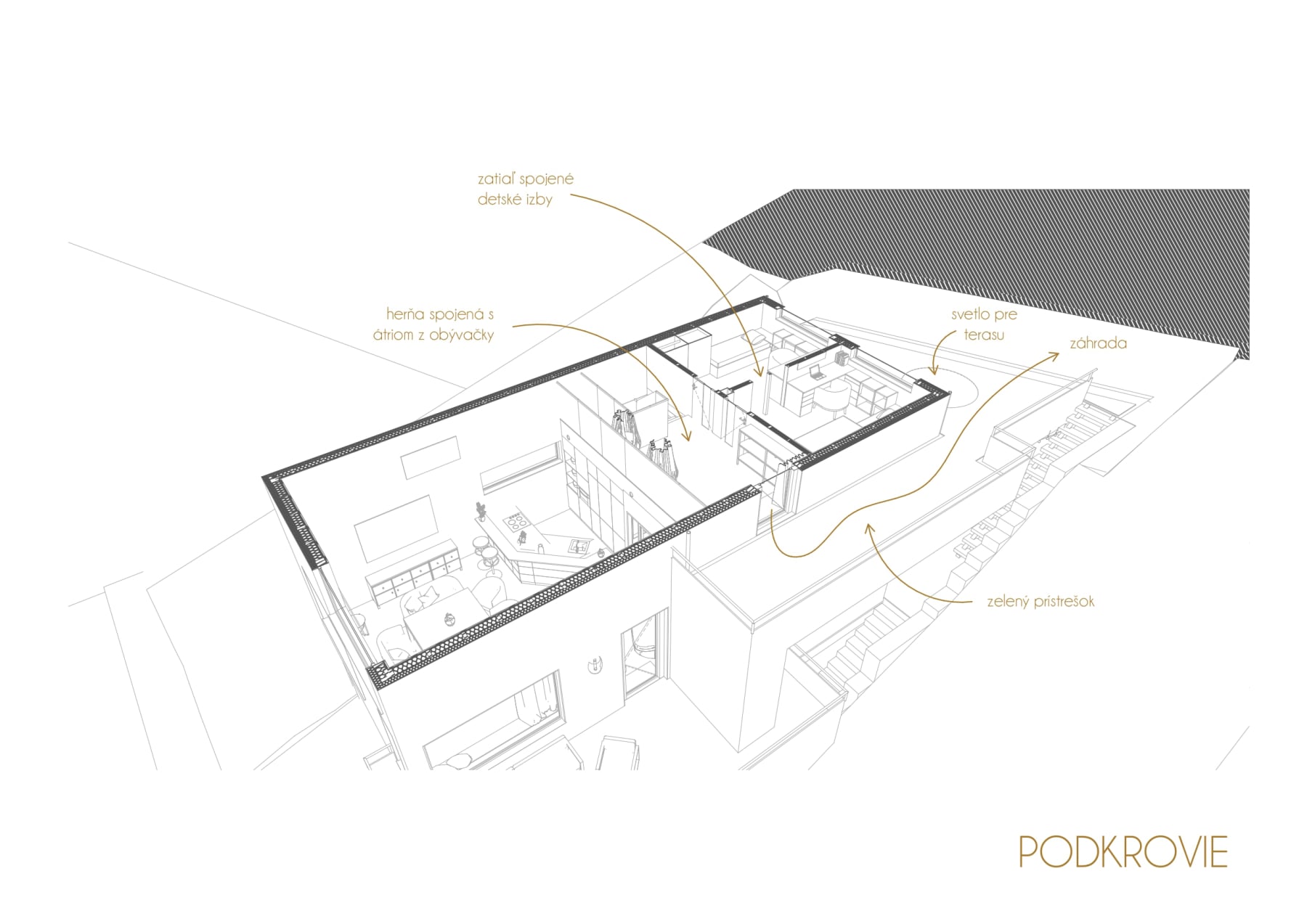

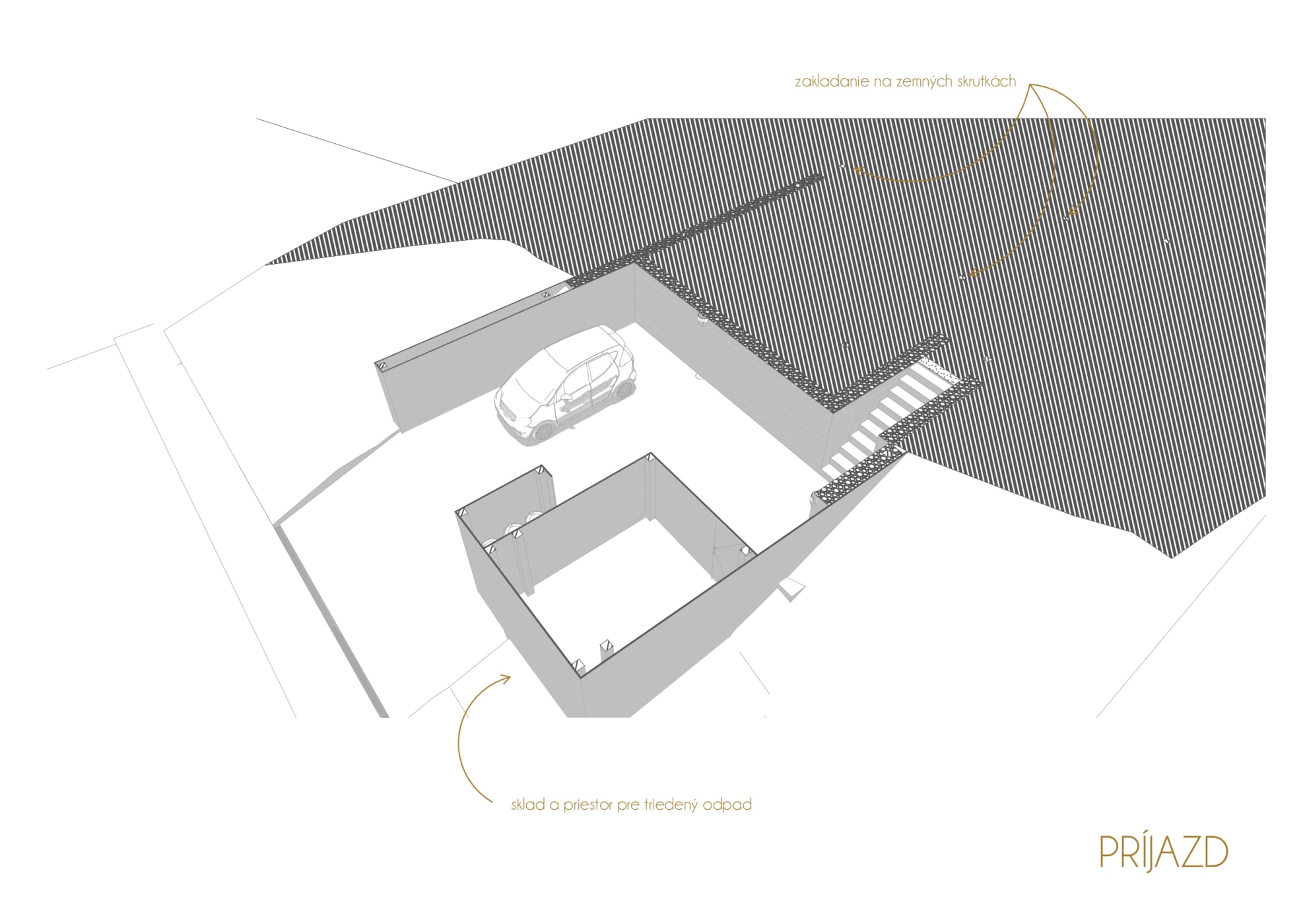

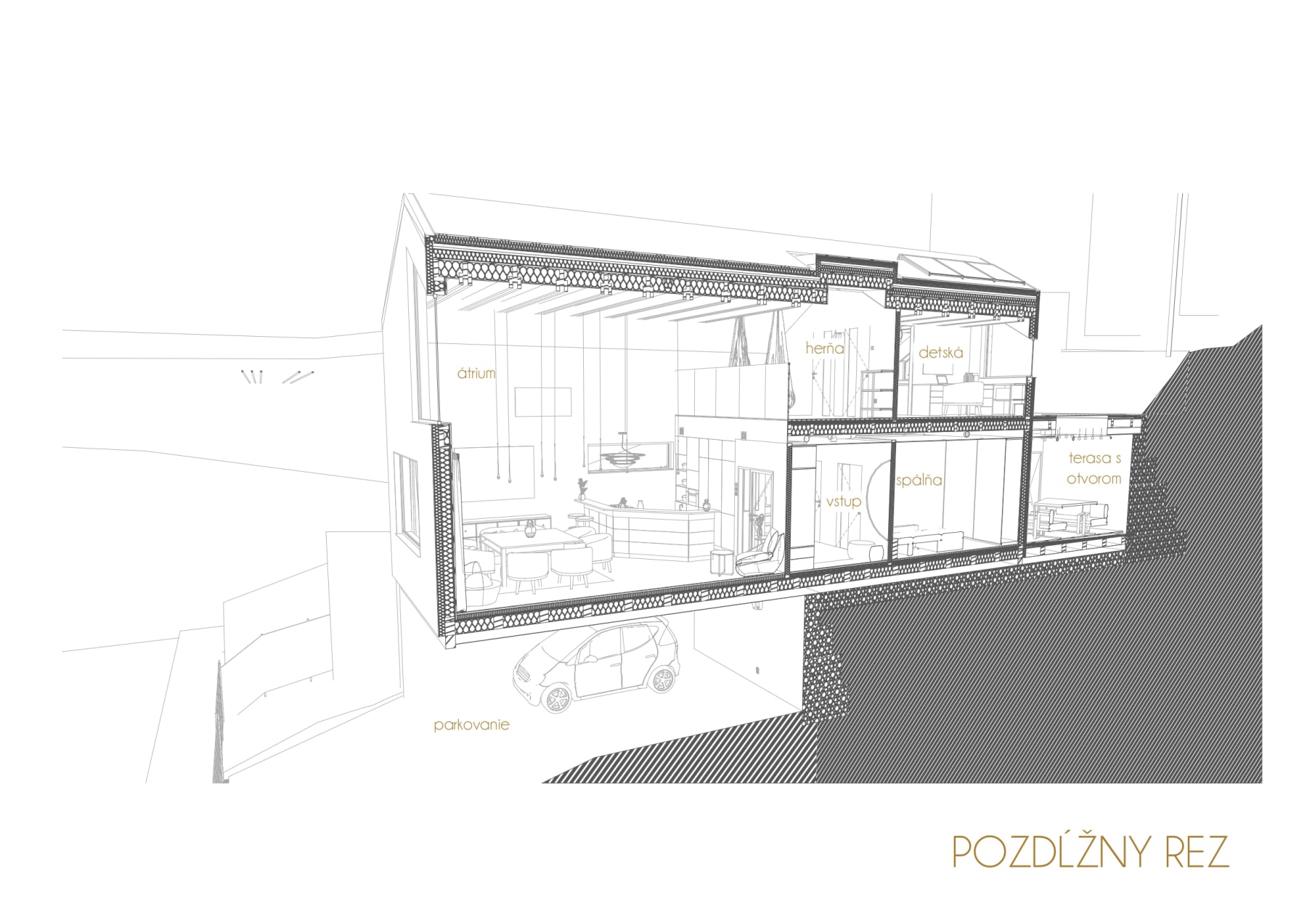

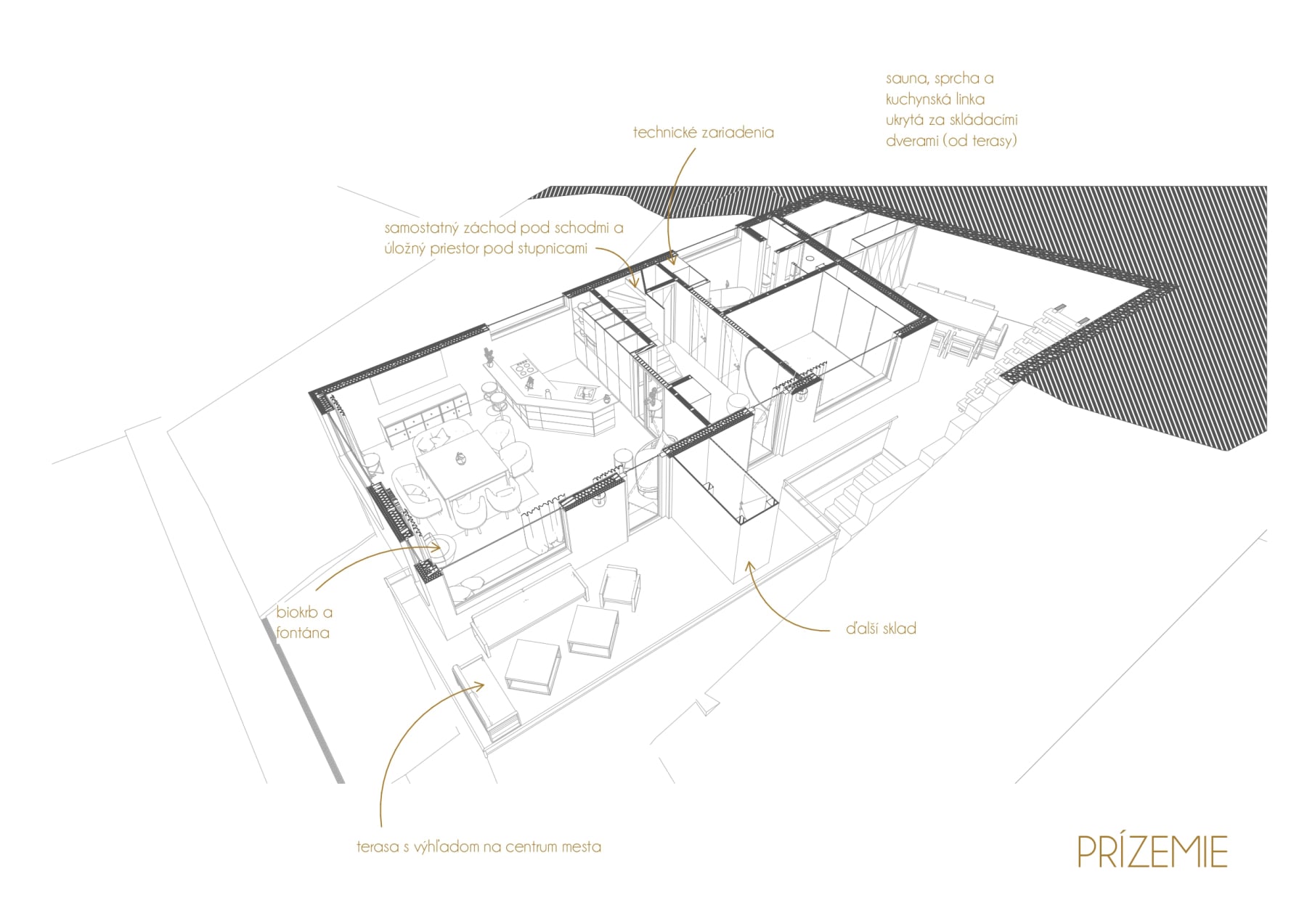

Štúdia

Vizuál

Výstavba

a problémy, ktoré vznikli.
Pozemok

Nájdenie pozemku, vytýčenie, čakanie na vyjadrenie ÚHA, zakúpenie pozemku, vyčistenie od náletových drevín, zameranie terénu.

Apríl - August 2022

Projekt

Projekcia architektúry, od decembra profesie.

Problémy: statik zemných vŕt sa vytratil, známa firma nekomunikovala - meškanie 3 mesiace.

Sept. 2022 - Apríl 2023

Konanie

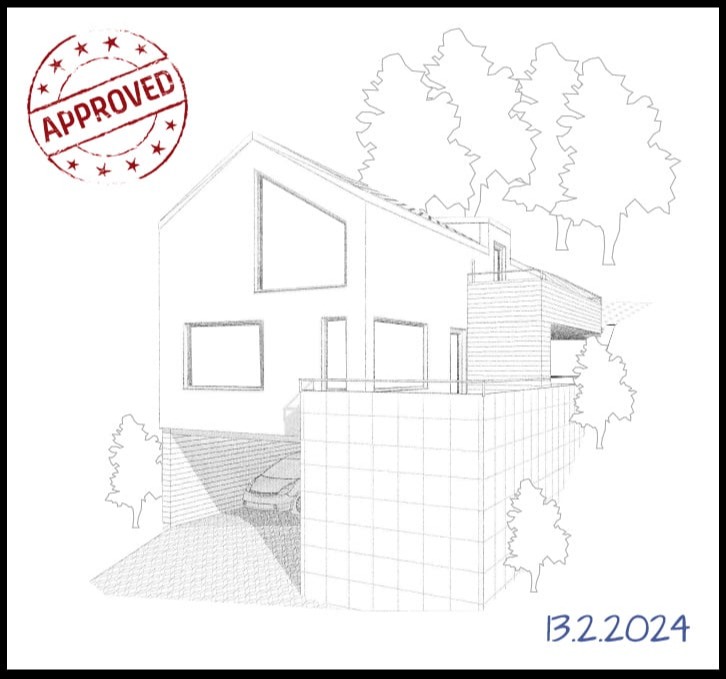

V apríli 2023 bola podaná žiadosť o stavebné povolenie.

Problémy: potrebný projekt vjazdu, známy inžinier nekomunikoval, nejednotnosť potrebných výkresov na úradoch, rozdelenie spojeného konania, zbytočné čakanie na právoplatnosť - meškanie 3+1 mesiacov.

Apríl 2023 - Február 2024

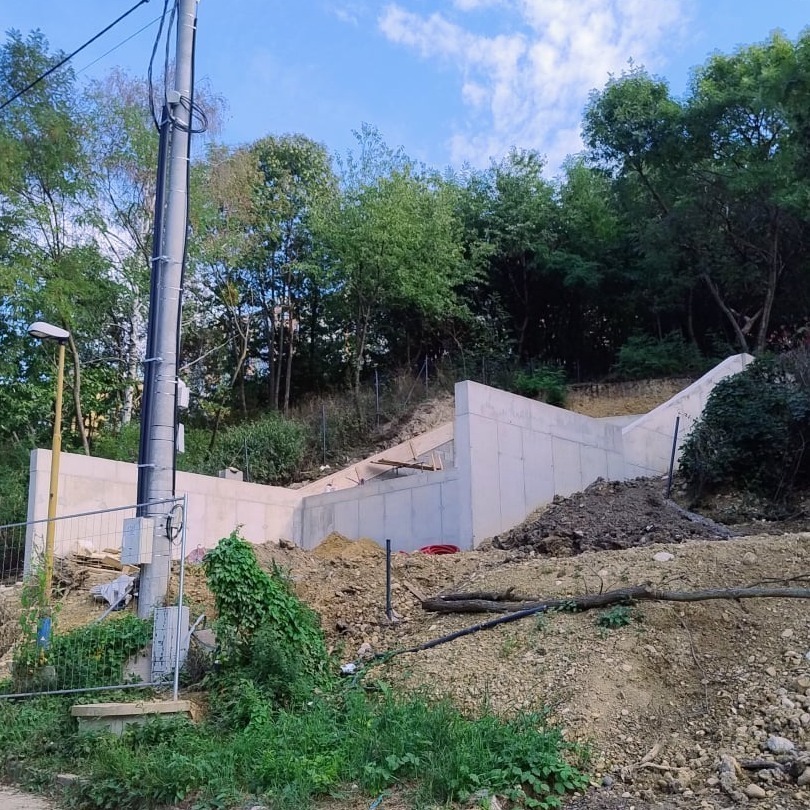

Terén

Úprava terénu a vybudovanie oporných múrov.

Problémy: najteplejší (upršaný) február v histórii, bagrista zmizol, chyba v statickom výkrese - meškanie 5 mesiacov

Február - Júl 2024

Zakladanie

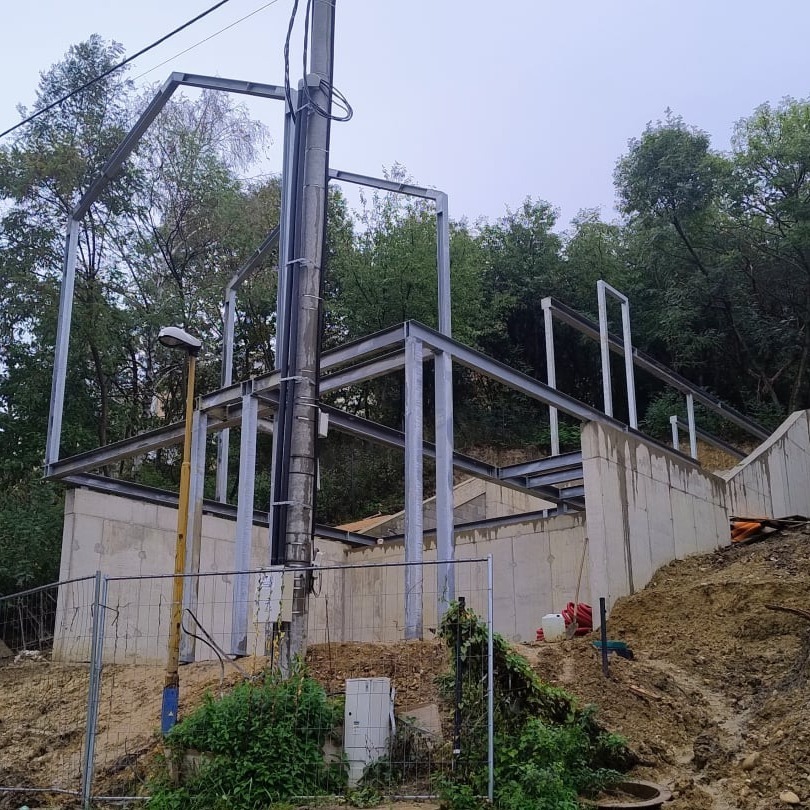

Oceľová konštrukcia

Problémy: ignorácia zo strany firmy, ďalšia firma nečítala výkresy, podcenenie nezrovnalostí tretej firmy - predraženie.

September 2024

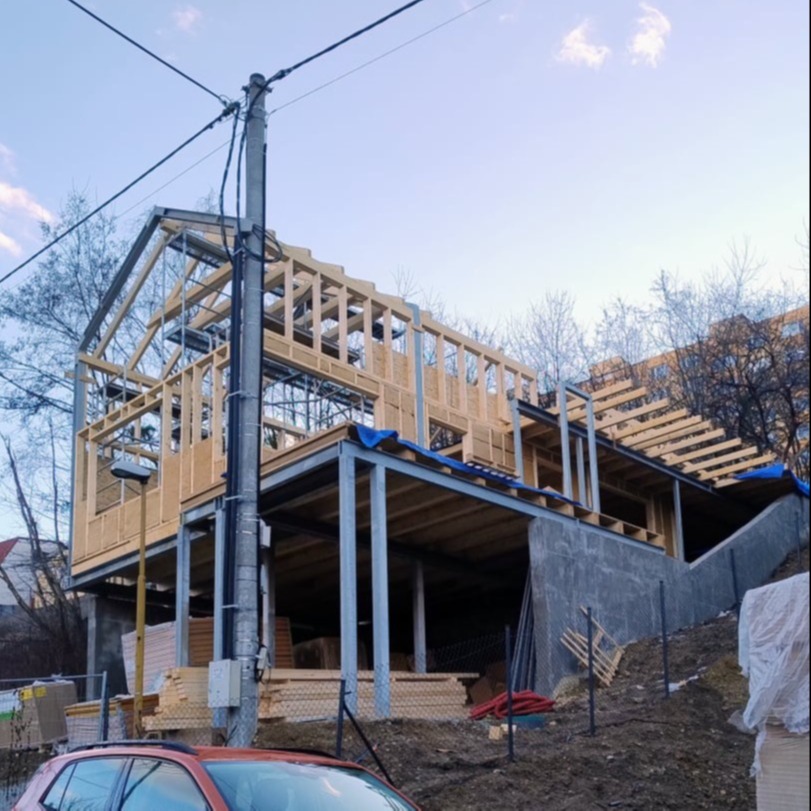

Hrubá stavba

Drevostavba, stavba strechy, tepelná izolácia stavby, hydroizolácia stavby, montáž okien, omietnutie domu.

Problémy: dohodnutá firma na drevostavbu zmizla, strata drevených nosníkov vo výrobnej hale, strechári precenili svoje vedomosti, nutnosť riešiť detaily priamo na stavbe, zatekanie strechy - neskoršie veľké problémy, neznalosť vzduchotesnosti.

November 2024 - Apríl 2025

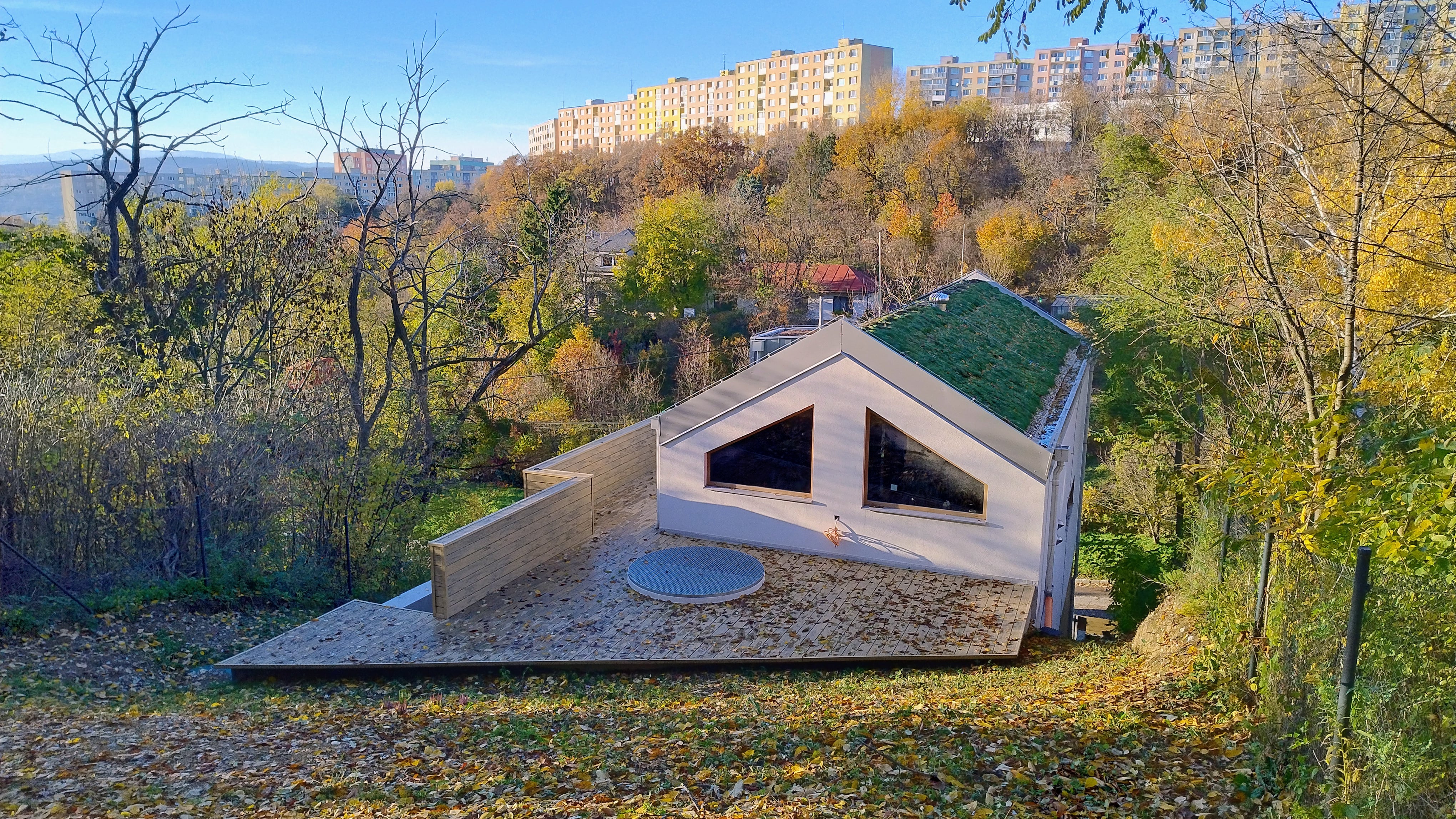

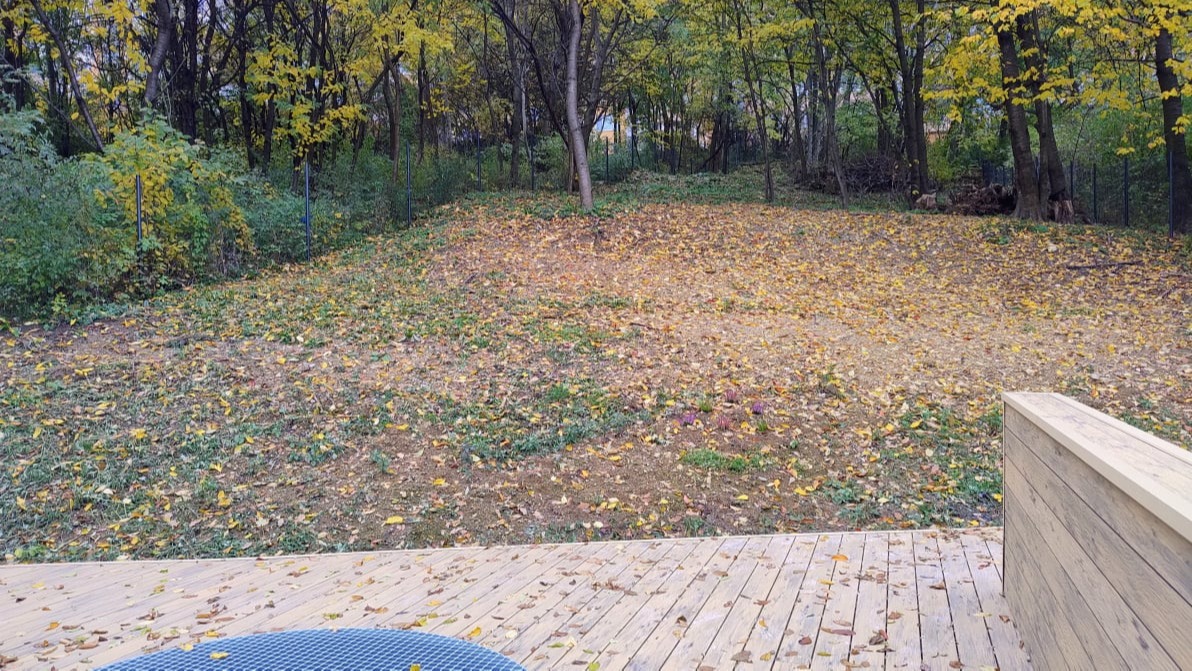

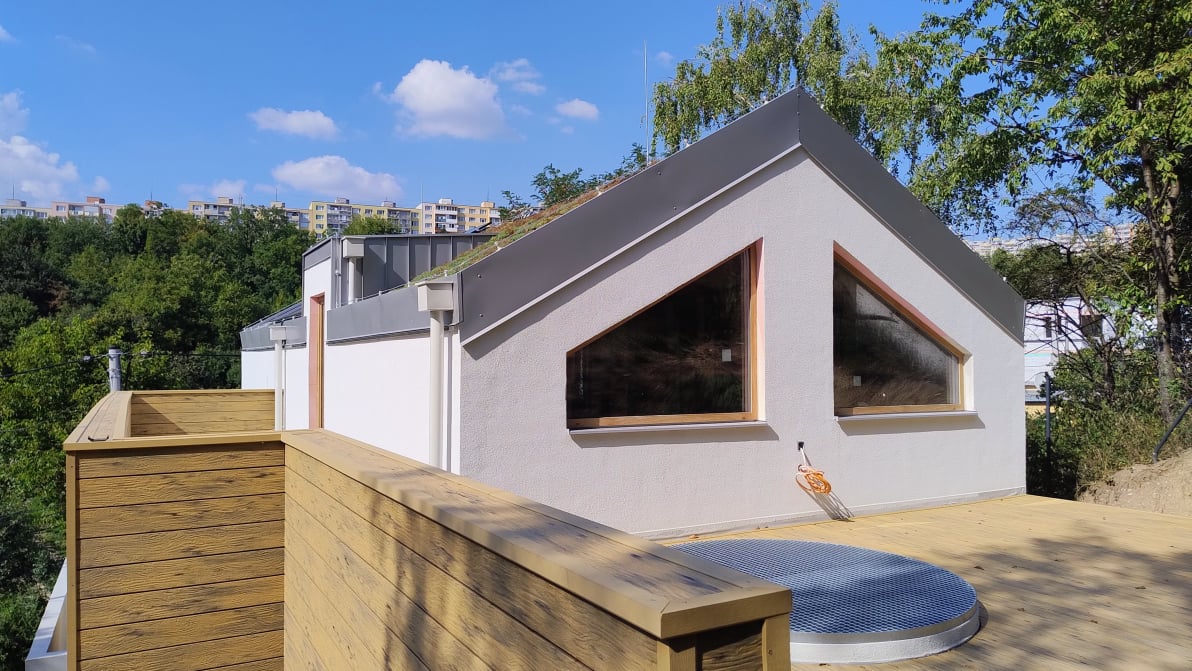

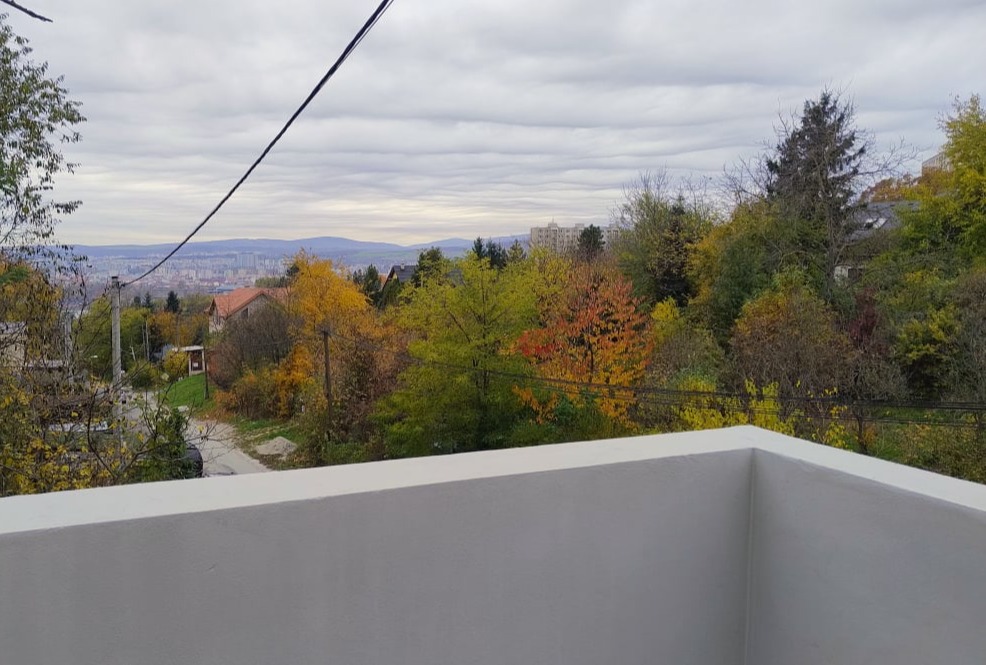

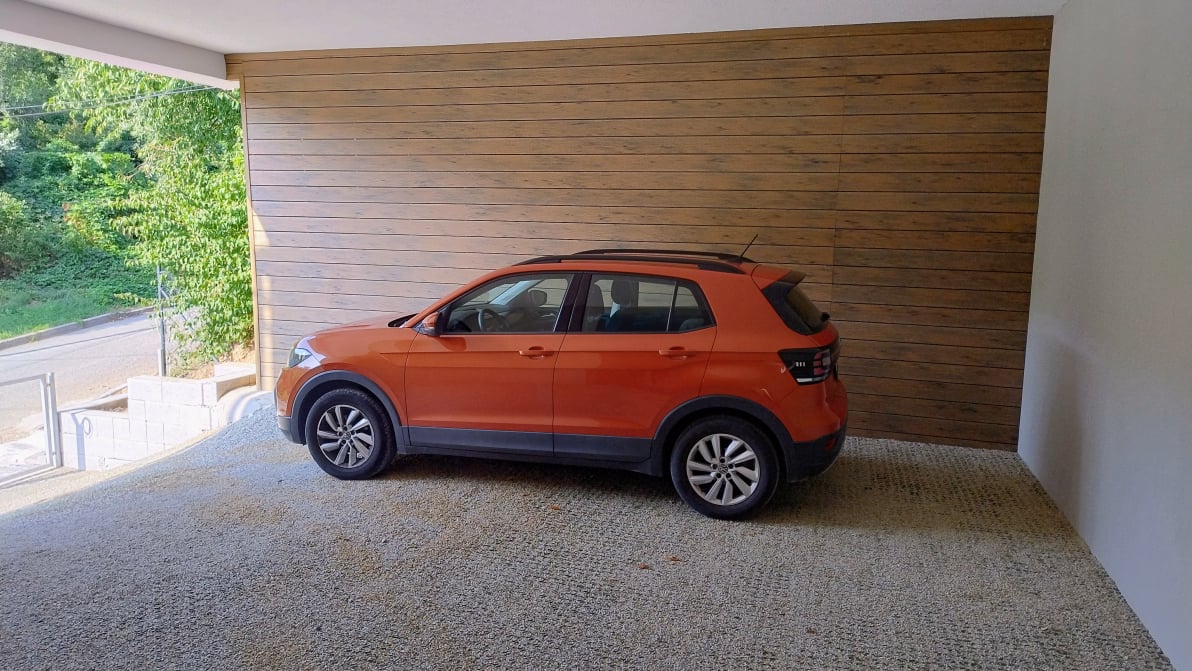

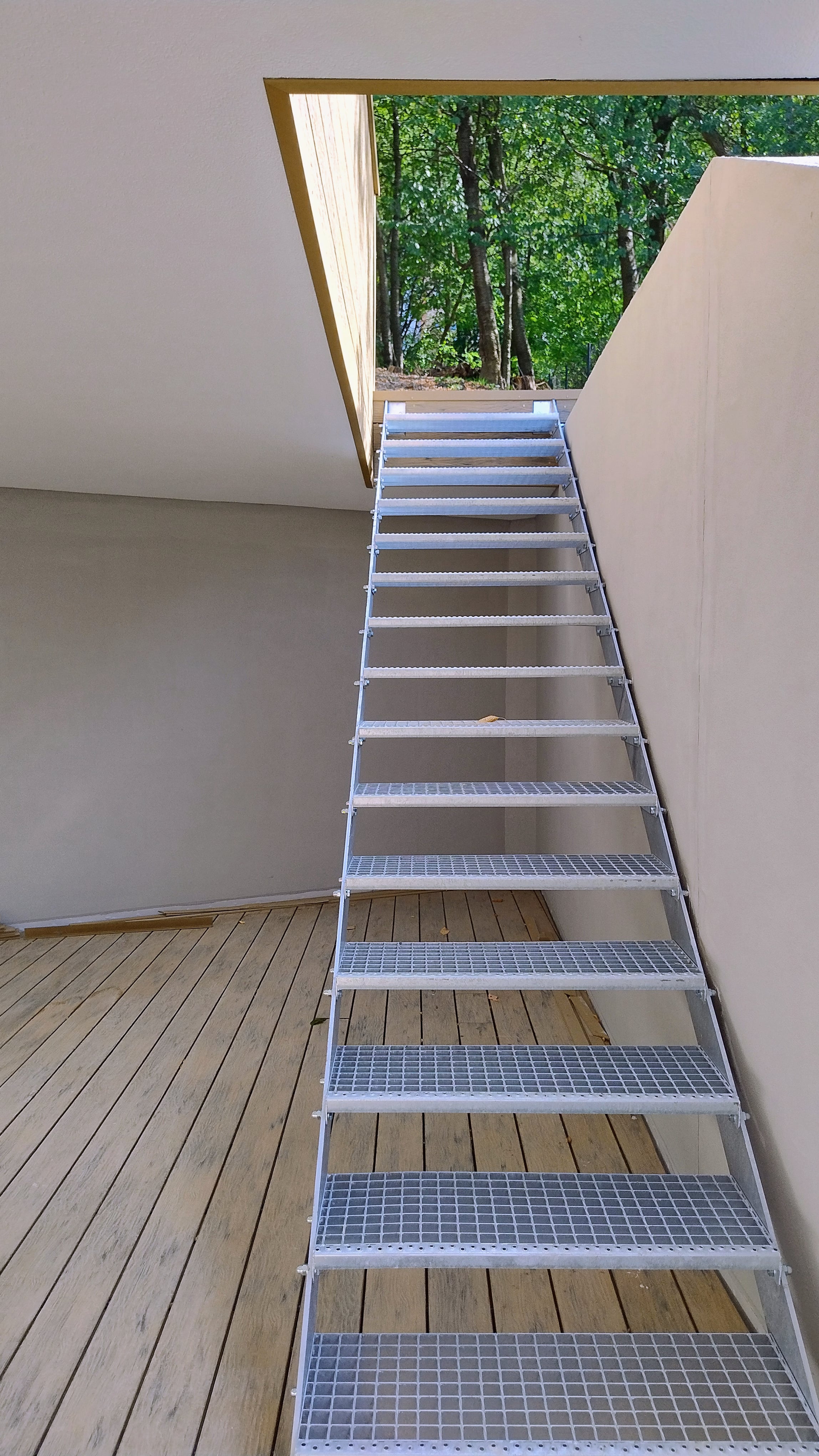

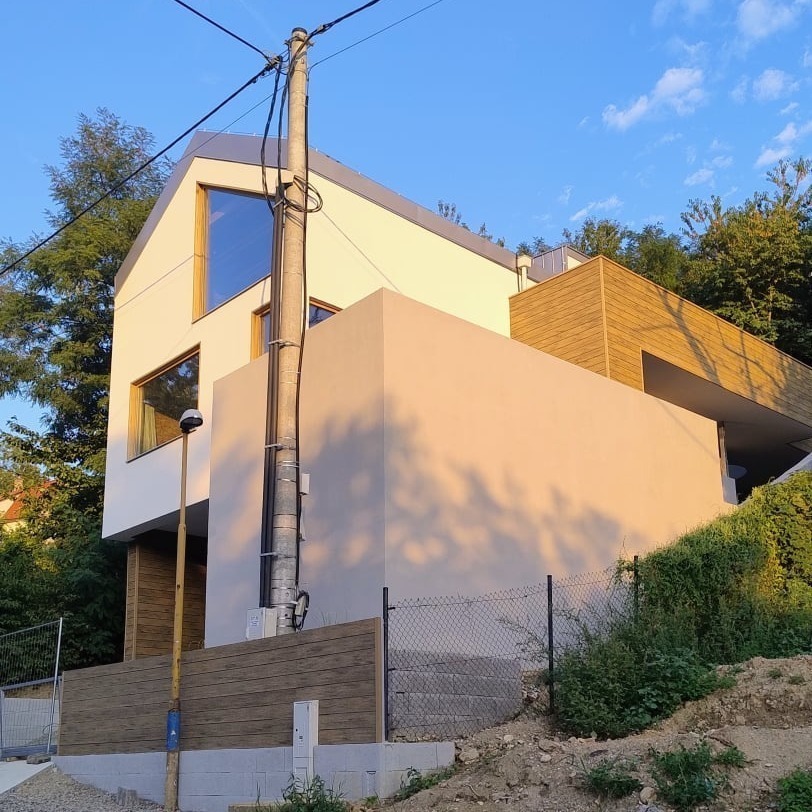

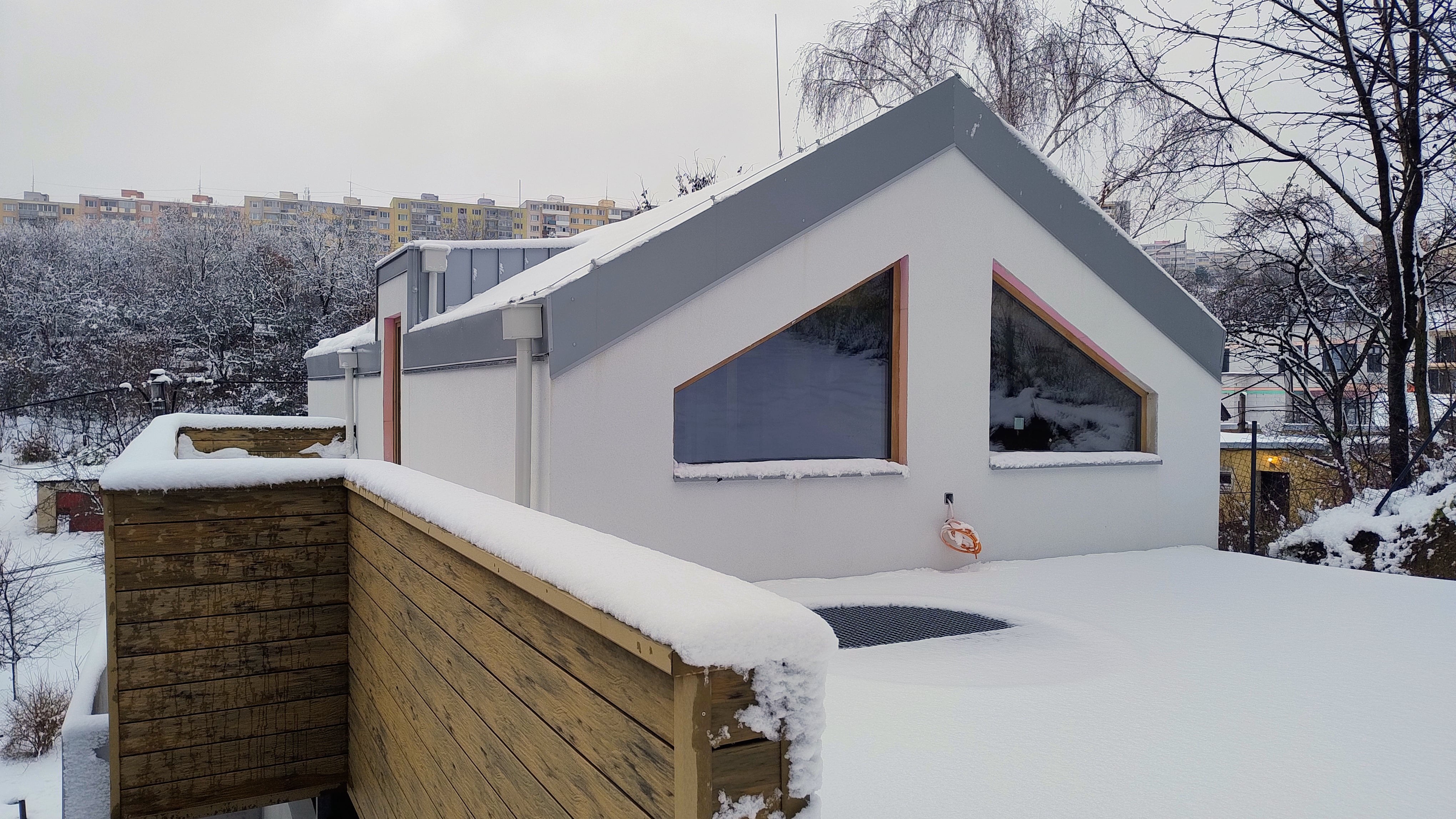

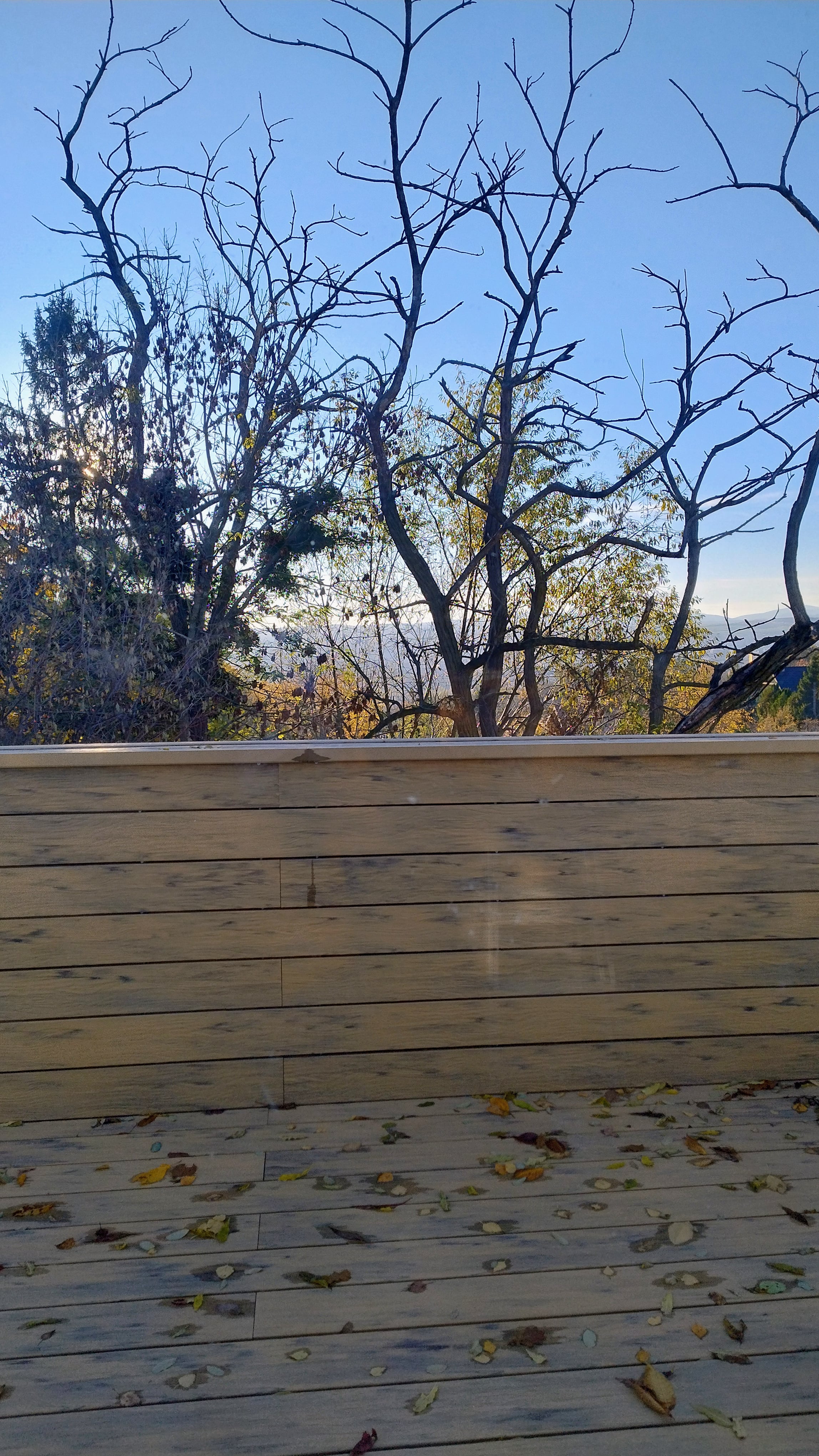

Exteriér

Riešenie terasy, vonkajších schodov, mriežky, omietnutie exteriérových plôch, urobenie vjazdu a brány.

Problémy: umiestnenie terasových dosiek do zlej výšky, odmietnutie omietnutia plochy, problém s otváraním vstupných dverí, zmyznuté podložky, pôvodní robotníci neprišli dokončiť svoju prácu.

Máj - August 2025

Technológie

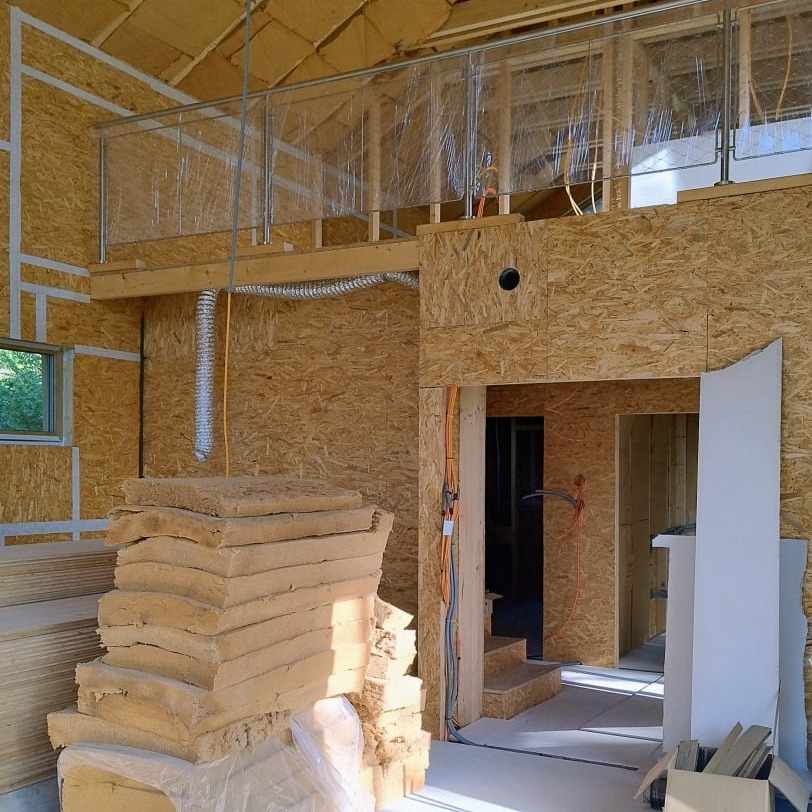

Rozvody elektriky, vodovodu a kanalizácie, budovanie podlahy, vzduchotechnických rozvodov. Montáž sadrokartónu, montáž podlahového kúrenia.

Problémy: prepad stavby (od toho zatekania zo strechy), nutné vybratie okna a rozobratie spodku polovice stavby, bolo nutné vsunúť novú konštrukciu. a budovať znovu, nedodržanie termínov - meškanie 2 mesiace.

Máj - August 2025

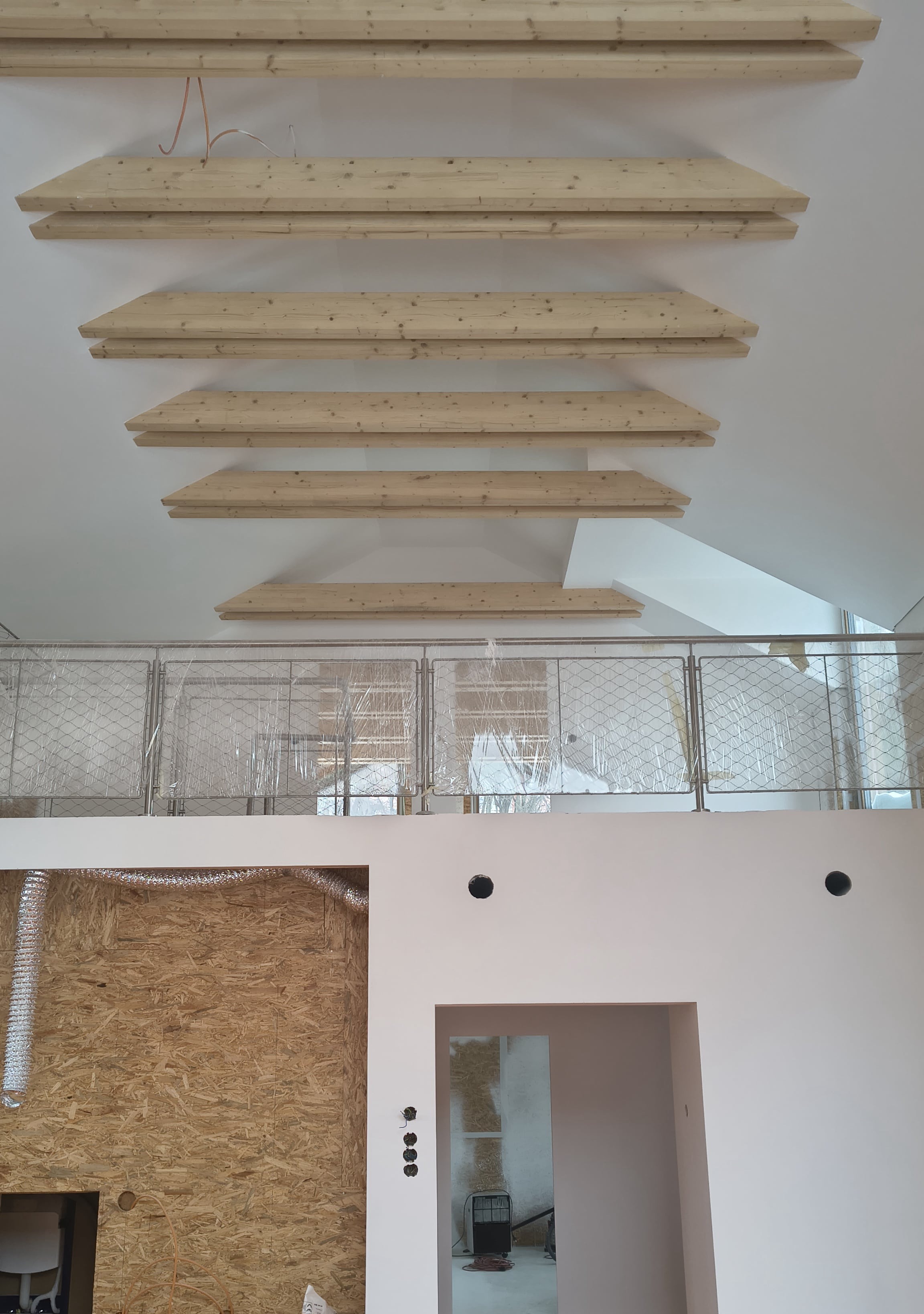

Interiér

Nivelačka podlahy, lepenie nášlapnej vrstvy podlahy, navŕtanie biodosiek na stenu, stolársky riešená kuchyňa a nábytok, maľba - dlažba a zariadenie kúpeľne, osadenie interiérových dverí.

Problémy: ceny materiálu aj práce - meškanie 4 mesiace.

Január - Jún 2026

1 rok

kúpenie pozemku,
príprava a projekt

0,5 roka

stavebné
konanie

0,5 roka

nič

2 roky

stavba od základov
"na kľúč"
